廈船重工承建首座海上升壓站完成滾裝運輸及海上安裝

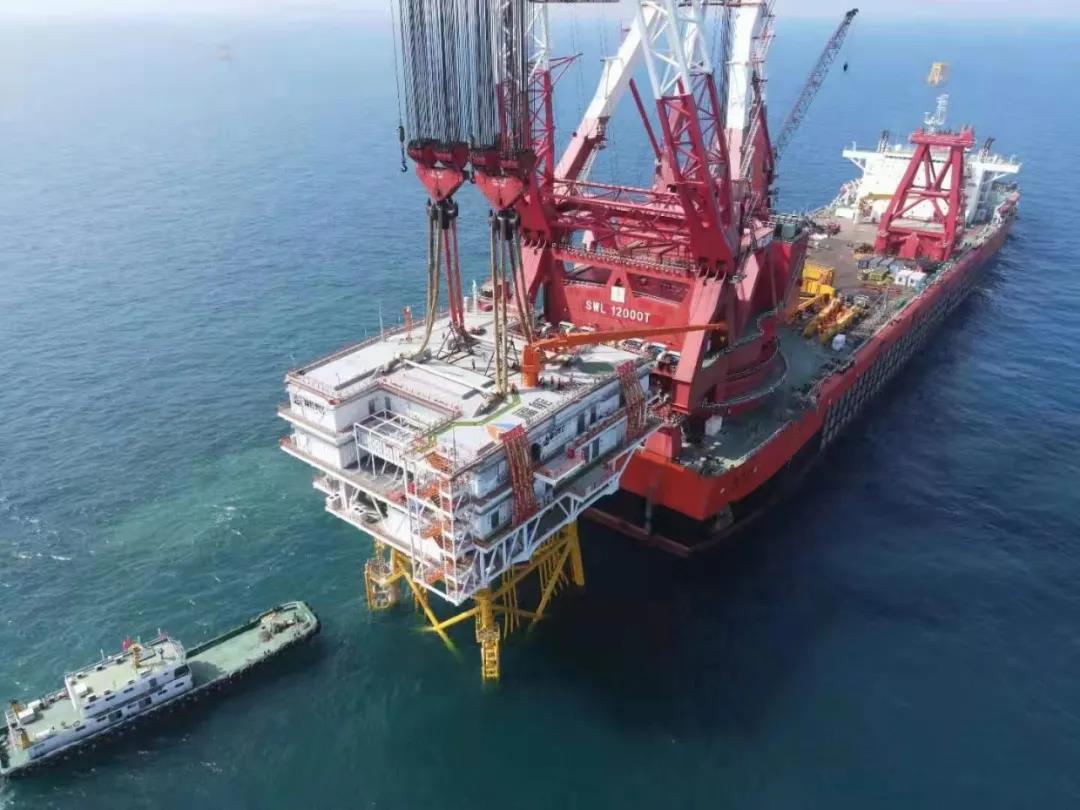

7月18日,隨著海上升壓站上部組塊成功吊裝到位,標志著廈船重工承接的福能海峽——長樂外海海上風電場C區海上升壓站建造與安裝工程基本完成,進入調試收尾階段,為海上風電場并網發電提供了堅實保障。

該項工程在各級領導的大力支持下,在全體參建單位和各部門的共同努力下,廈船重工項目組精心策劃、周密組織,短短6天時間就完成了首套全國單個風場最大裝機容量海上升壓站的滾裝運輸和海上安裝。在這短短6天時間內,為搶在6號臺風“煙花”到來前順利完成既定任務,項目組成員不眠不休,不斷推演,深入探討,確保海上升壓站滾裝運輸和海上施工各個節點有序銜接。7月12日運輸船和滾裝模塊車到場;7月13日海上升壓站在廈船重工2號碼頭滾裝上船;7月14日海上升壓站發運長樂外海海上風電場C區;7月15日運輸船海上駐位;7月16日完成海上施工前期各項準備;7月17日全國最大起重船“振華30”輪前往安裝區域;7月18日海上升壓站掛鉤、解綁、吊裝、落位、封焊完成。
該項工程廈船重工刷新了福建省內海上風電場多項記錄:包括福建省單體重量最大的海上升壓站滾裝作業、福建省單體重量最大海上升壓站海上吊裝等。
近年來,廈船重工積極探索戰略轉型,抓住海上風電大力發展的機遇,承接了福能海峽長樂外海海上風電場C區項目海上升壓站建造,經過8個月的建造周期,升壓站完成陸上階段的全部施工,具備發運條件??紤]廈船重工2號碼頭的情況,在廈門市政府、海滄區政府、廈門海事局、廈門港口管理局、海滄區工信局的大力支持下,廈船重工在2號碼頭首次采用艉丁靠的方式順利滾裝發運長樂外海海上風電場C區海上升壓站。滾裝期間,為了保障作業順利進行,廈門海事局針對船舶艉丁靠、重大件滾裝、出運過程中的通航安全進行重點分析,提出安全保障措施,并積極參與作業前協調,并在VTS中心開設專臺提供專業保障。
在海上升壓站抵達風場后,廈船重工組織中交三航局、“振華30”輪以及業主監理,針對長樂外海海況制定周密的海上吊裝方案,編制各個關鍵節點具體時間,提前準備應急預案,為了確保按既定方案順利吊裝,參與吊裝的上百名人員與臺風賽跑,24小時全力推進各項工作。
7月18日凌晨4時,隨著“振華30”輪抵達運輸船駐位海域,中交三航局、“振華30”輪、廈船重工、天吳海洋、福建電建及業主監理人員全部到位,海上吊裝正式開始??紤]到海上吊裝的吊帶直徑近1米,“振華30”輪吊鉤高近5米,如何掛鉤是海上施工的一大難題。項目組根據吊裝實際,創新思維,設計出一套翻轉工裝,提前將吊帶布置好,將掛鉤時間縮短了近3個小時,掛鉤人員對于這個工裝贊不絕口。掛鉤完成后,6時開始拆除海固工裝,10時正式起吊。全國最大的起重船“振華30”輪不愧于國之重器的稱號,通過細致地校正、調整、就位,成功將樁腿準確插入導管架的基礎鋼管樁內,不到5個小時就順利完成海上安裝工作,也創造了海上升壓站海上吊裝的最快紀錄。
長樂外海海上風電場C區海上升壓站的成功吊裝為后續施工奠定了堅實的基礎。C區項目建成投運后,年上網電量約17.39億千瓦時,每年可節約標煤56萬噸,減少碳排放165萬噸。對環境保護、優化區域能源結構、推進產業升級,加快區域經濟社會可持續發展具有重要意義。
(來自:廈船重工)
